钢结构钢梁的吊装

钢结构钢梁的吊装

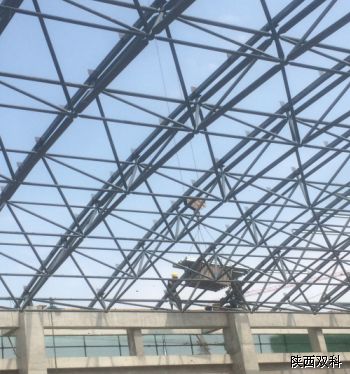

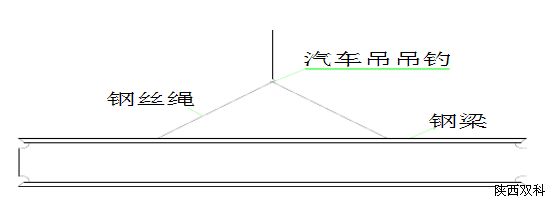

梁安装前,应对梁进行检查,变形、缺陷超差时,处理后才能安装。清除吊车梁表面的泊污,泥沙,灰尘等杂物。在钢柱吊装完成后,即可吊装吊车梁:起吊前,用钢丝绳绑好重心调整平衡,并在两端部用麻绳绑好,作为牵制溜绳的调整方向。

吊装前准备工作就绪后,首先进行试吊,吊起高度为 100 一 200mm时停吊,检查索具牢固性和吊车稳定性。经确认无误后方可指挥吊车缓漫上升,当梁底高于牛腿面 150~200mm时,调整梁底与牛腿面两基准线达到准确位置,指挥吊车下降就位,将吊车梁吊垂直后放置牛腿面上,临时将吊车梁加固,达到安全方可摘勾。吊车梁吊装采用单片吊装,起吊前按要求配好调整板、螺栓并在两端拉揽风绳。吊装就位后应及时与牛腿螺栓连接,并将梁上缘与柱之间连接板连接,用水平仪和带线调正,符合规范后将螺丝拧紧。
